Depuis octobre 2024, les travaux sont menés par une société momentanée réunissant Socogetra et BESIX Unitec, tous deux acteurs de premier plan dans le secteur, et dont l’expertise combinée permet de relever ce défi de taille.
Au cœur de la magnifique région de Houffalize, prisée pour ses paysages naturels et son tourisme, ce projet assurera un approvisionnement en eau durable, vital tant pour les habitants que pour l’industrie touristique.
Tronçon Nisramont-Achouffe (7 km):
Entièrement gérés par Socogetra, les travaux ont débuté en septembre 2024.

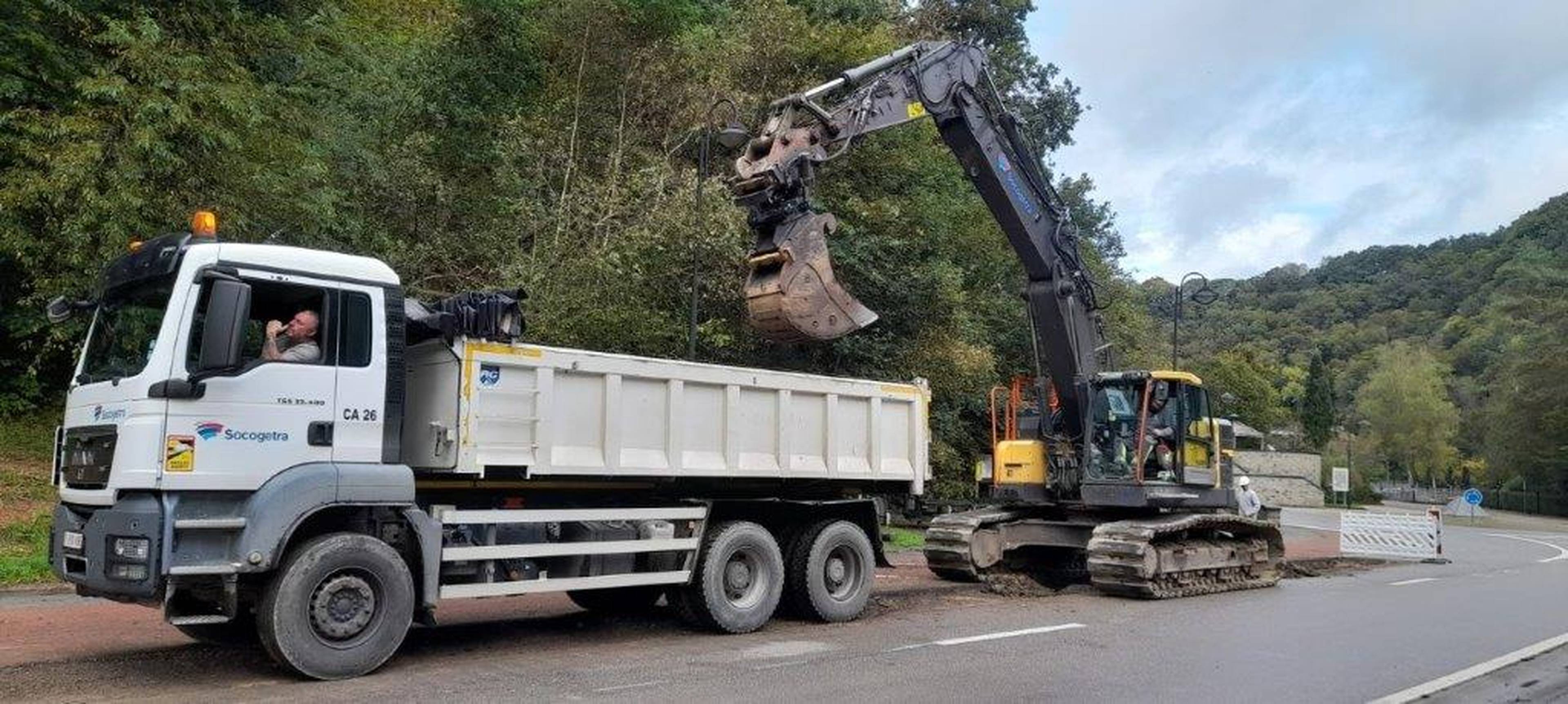

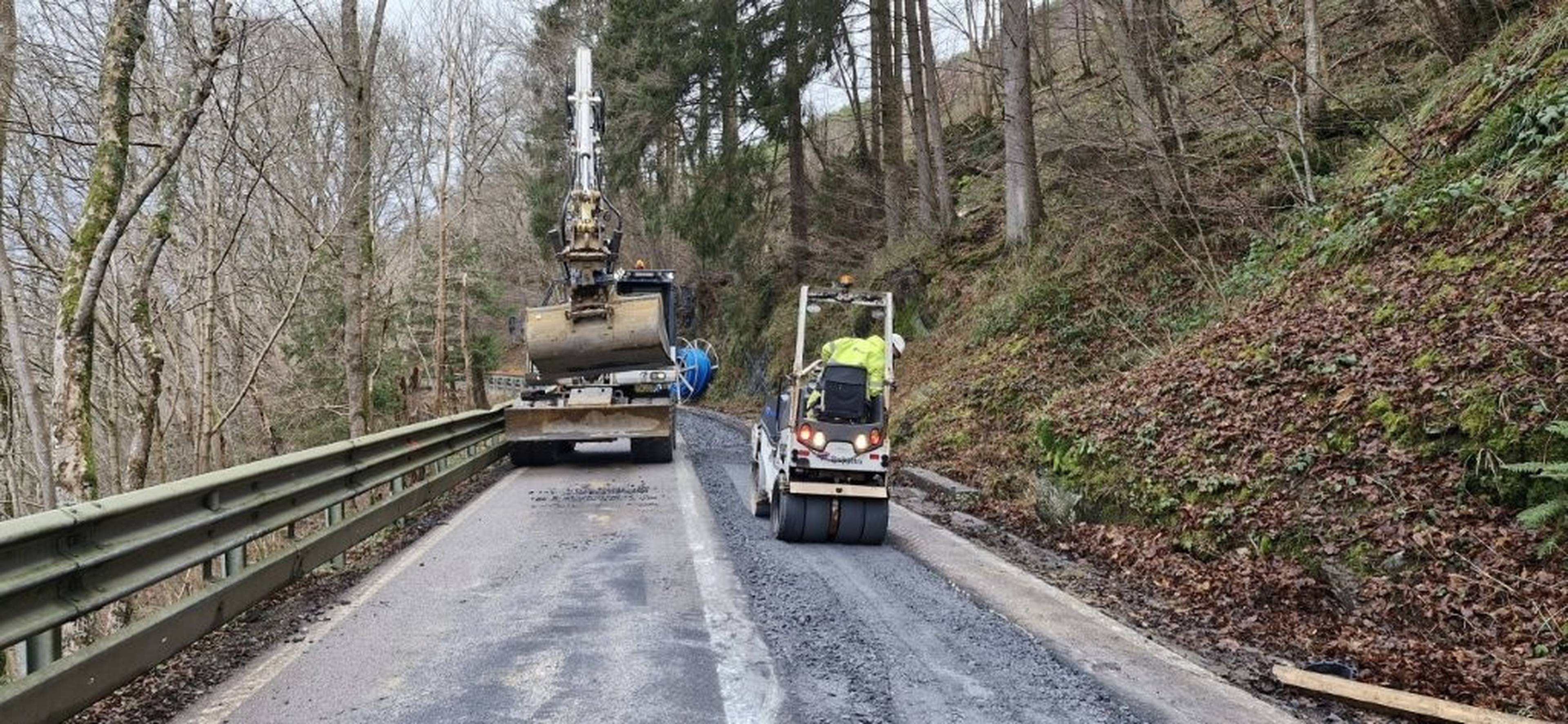

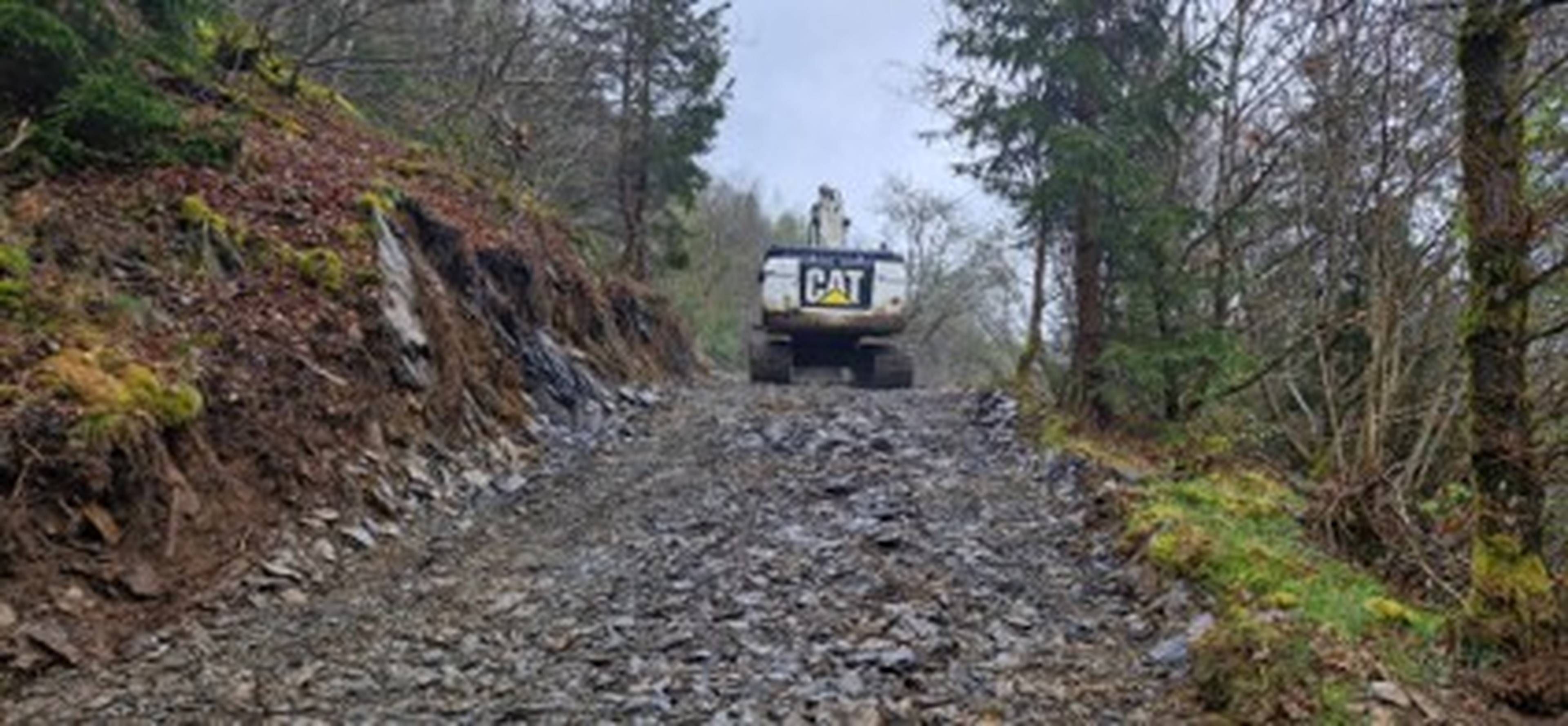

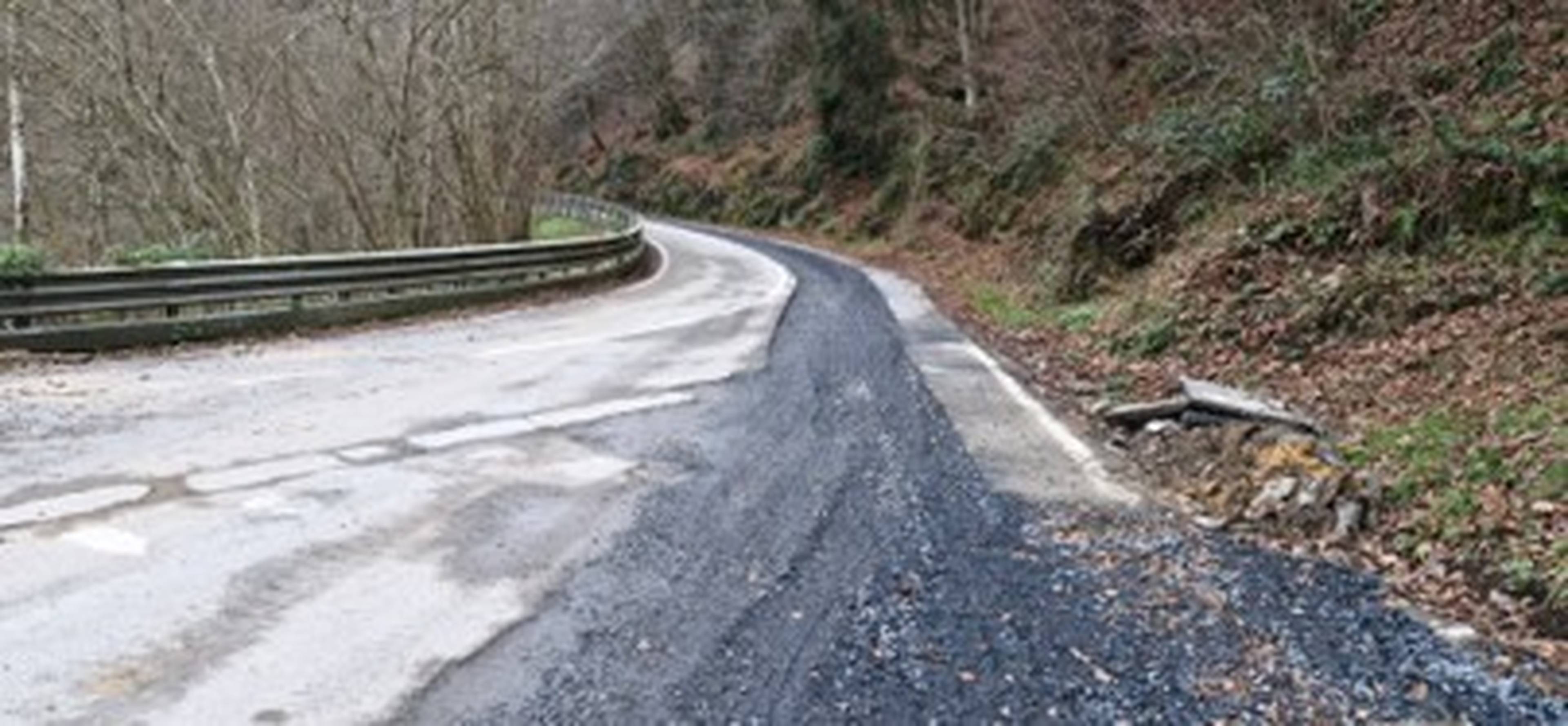

Ce tronçon traverse un terrain escarpé, nécessitant des techniques avancées d'extraction de roche. Malgré la complexité des voies étroites, des déviations ont été mises en place pour minimiser l'impact sur la circulation locale.
Durée: 280 jours ouvrables
Tronçon Achouffe-Darcy (4 km):
Ce segment traverse une zone forestière sensible où des mesures strictes sont appliquées pour protéger les zones de nidification et de chasse.
Durée: 240 jours ouvrables
Le montant des travaux pour les deux tronçons s'élève à 10.119.350 €
Le tronçon Nisramont - Achouffe est géré à 100% par Socogetra.
Le tronçon Achouffe-Darcy est géré par Besix Unitec (52%) et Socogetra (48%).

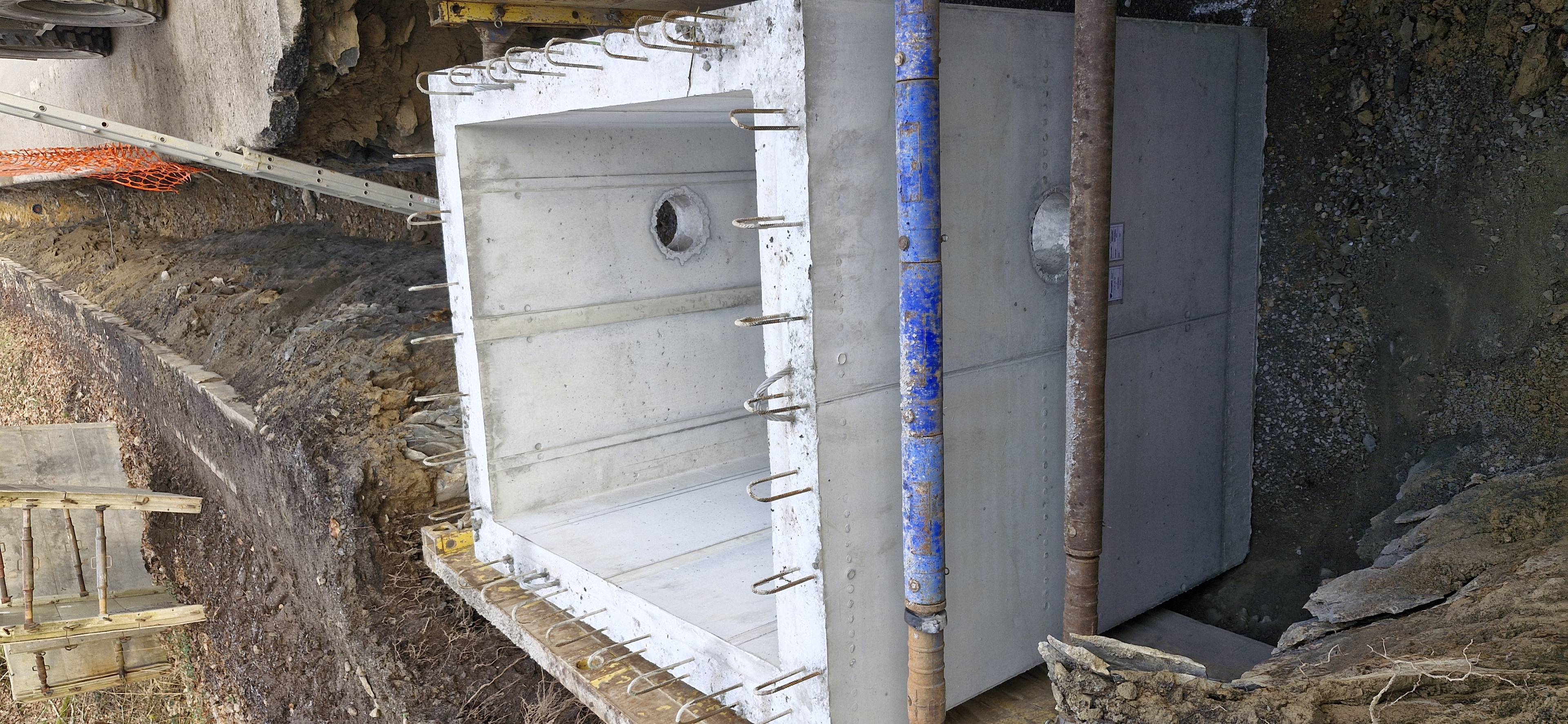

Une quinzaine de chambres de vannes ont été préfabriquées dans notre atelier de précontrainte à Frameries.
Le poids des éléments varie entre 11 et 46 tonnes.
Par ailleurs, trois chambres de vannes ont été réalisées directement sur site par la société Deumer.
)
)
)
)
)
