Depuis août 2025, nos équipes sont mobilisées en continu sur le chantier ELIA à Aubange.
Le projet s’articule autour de plusieurs étapes clés, menées progressivement afin de garantir une extension opérationnelle, sécurisée et conforme aux exigences techniques du poste haute tension.

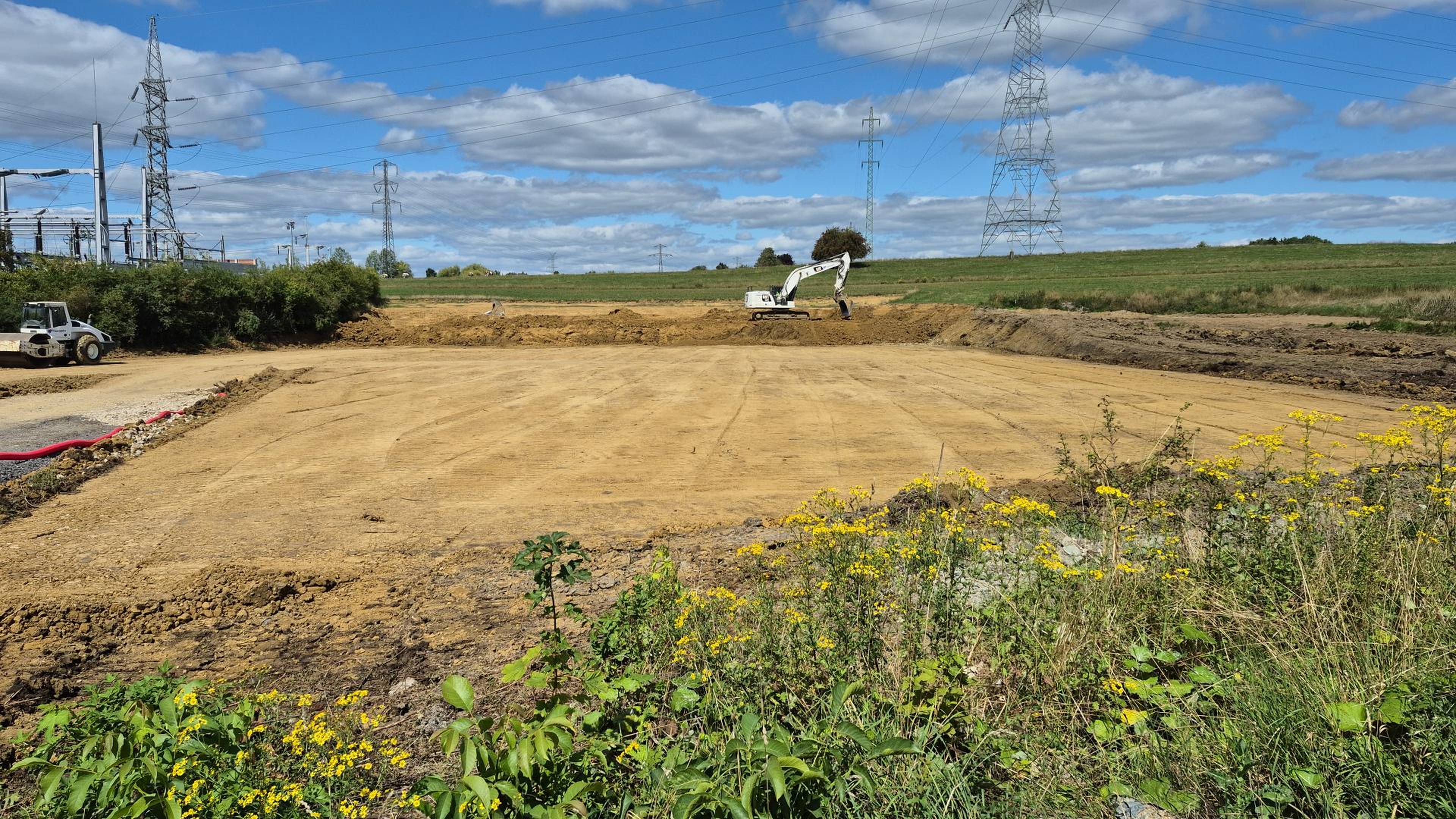

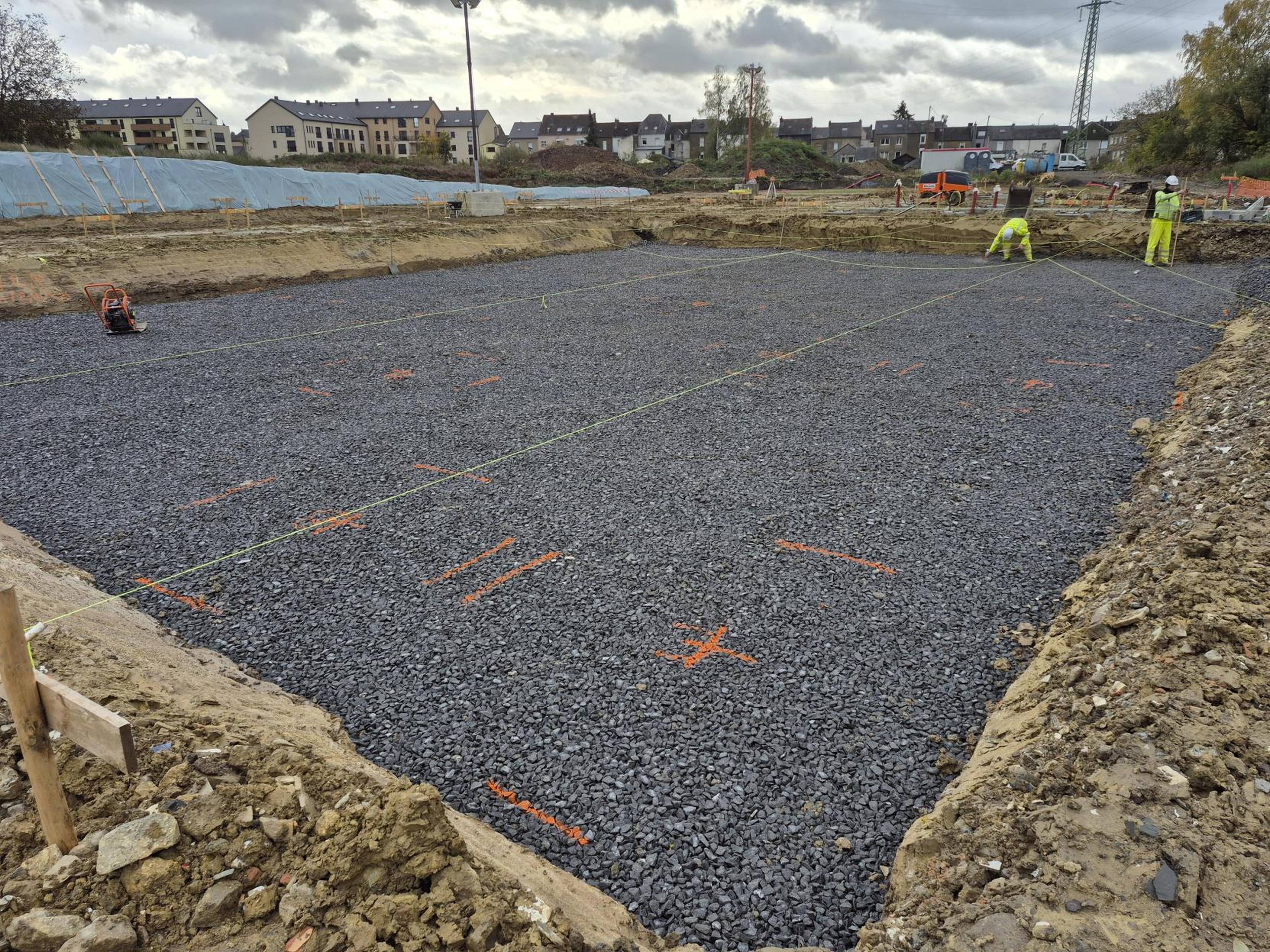

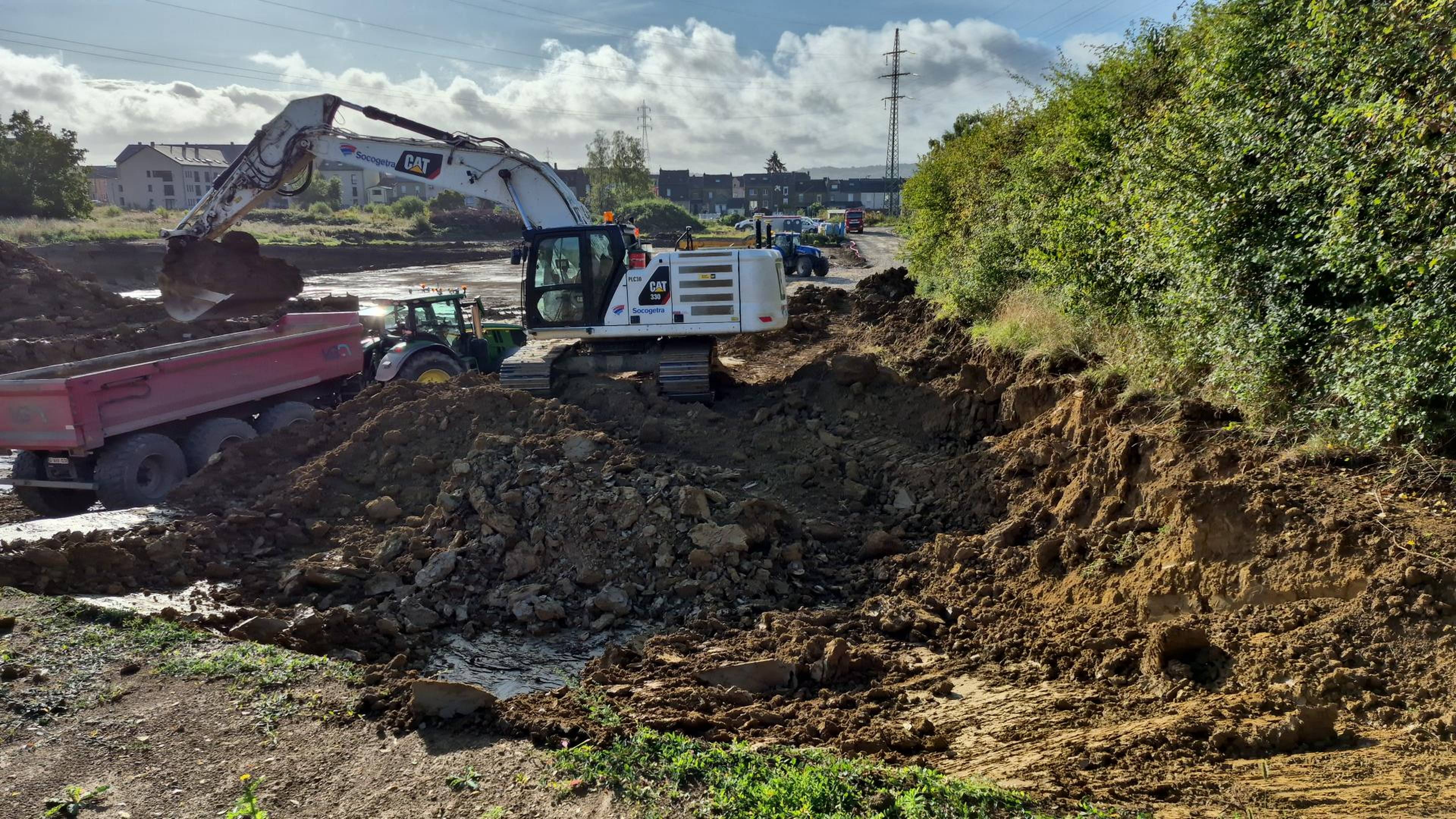

Le terrassement complet de la zone d’extension (12 000m³), afin de préparer la plateforme destinée à accueillir les nouvelles installations.
)

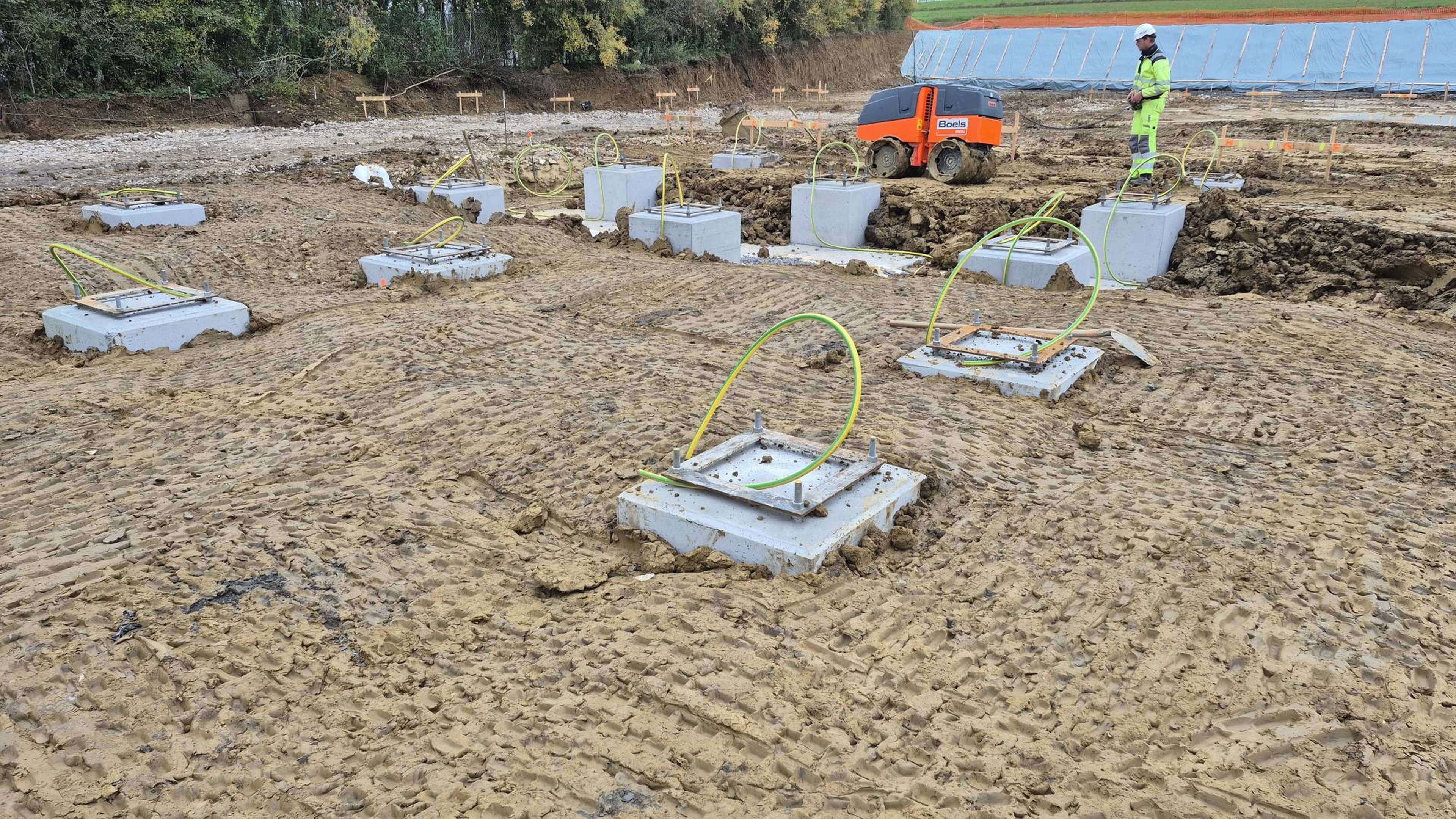

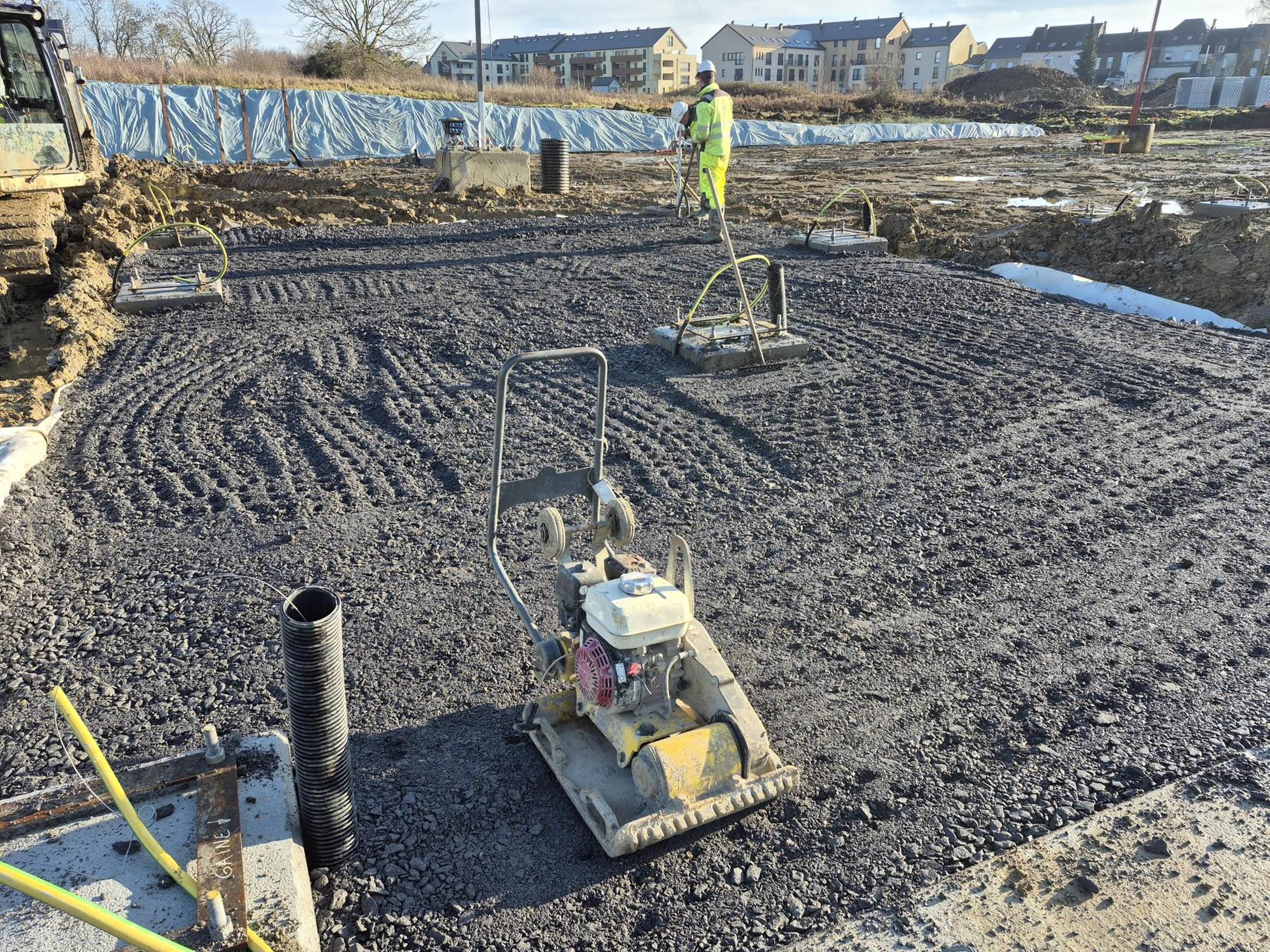

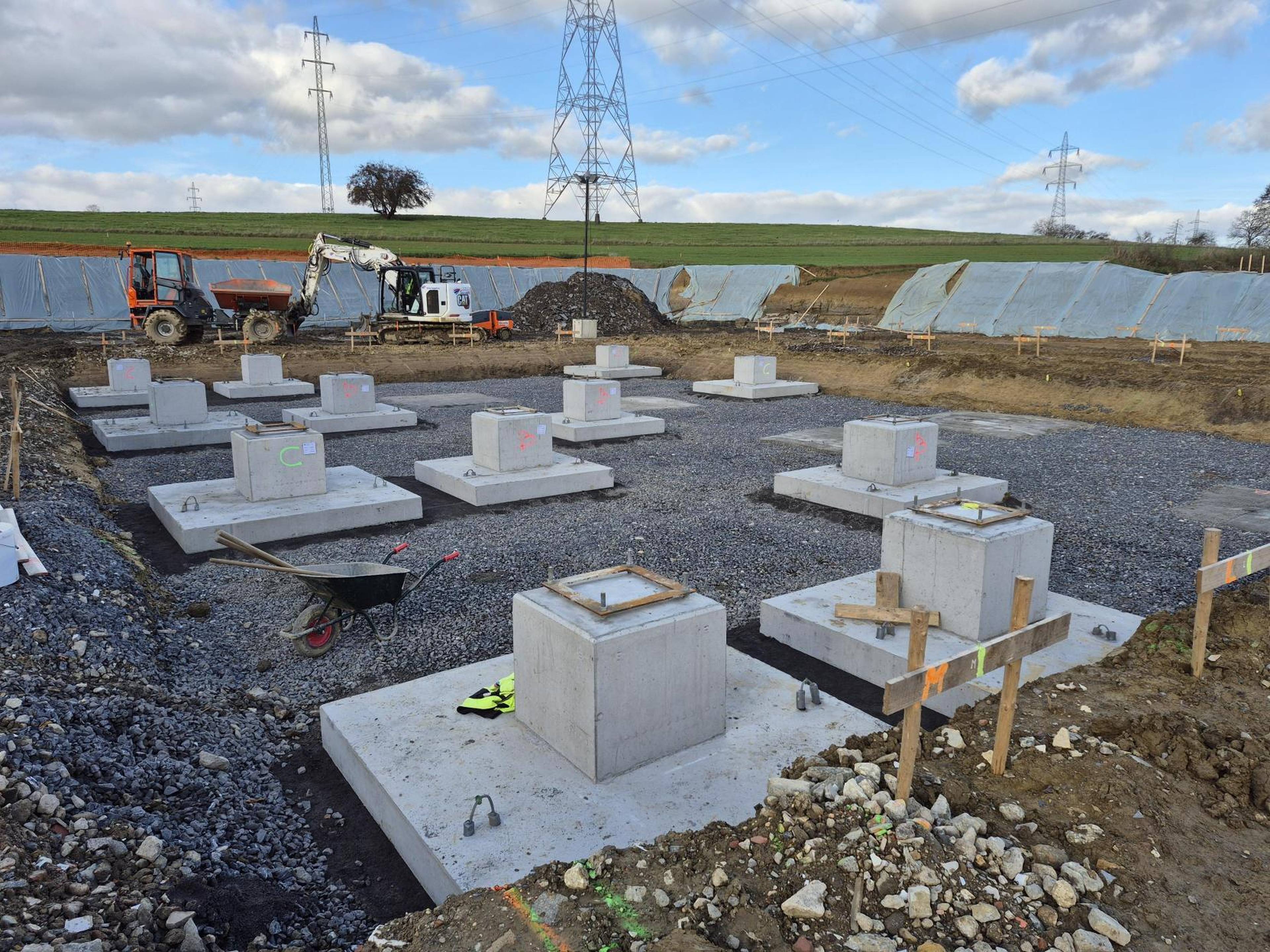

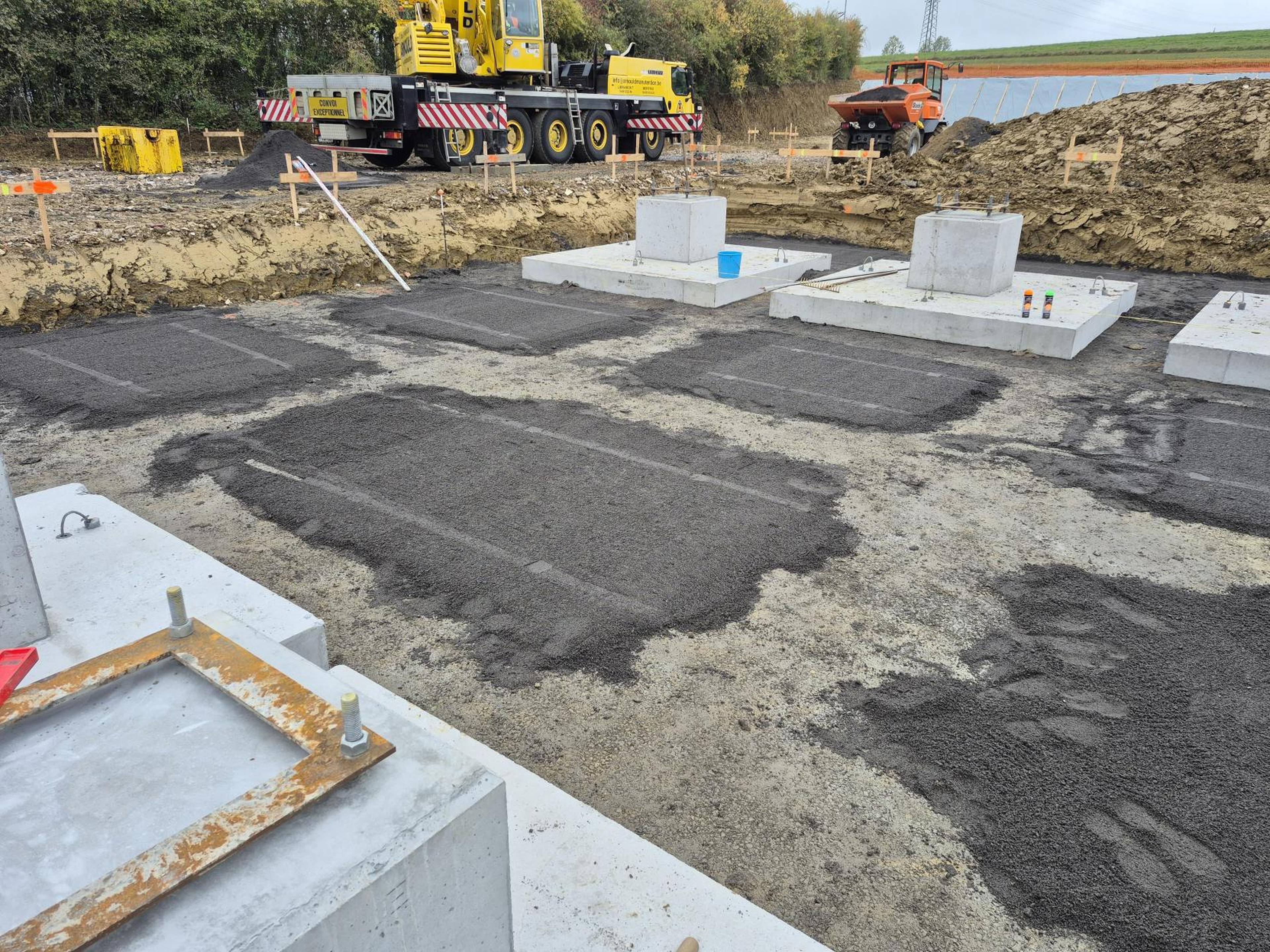

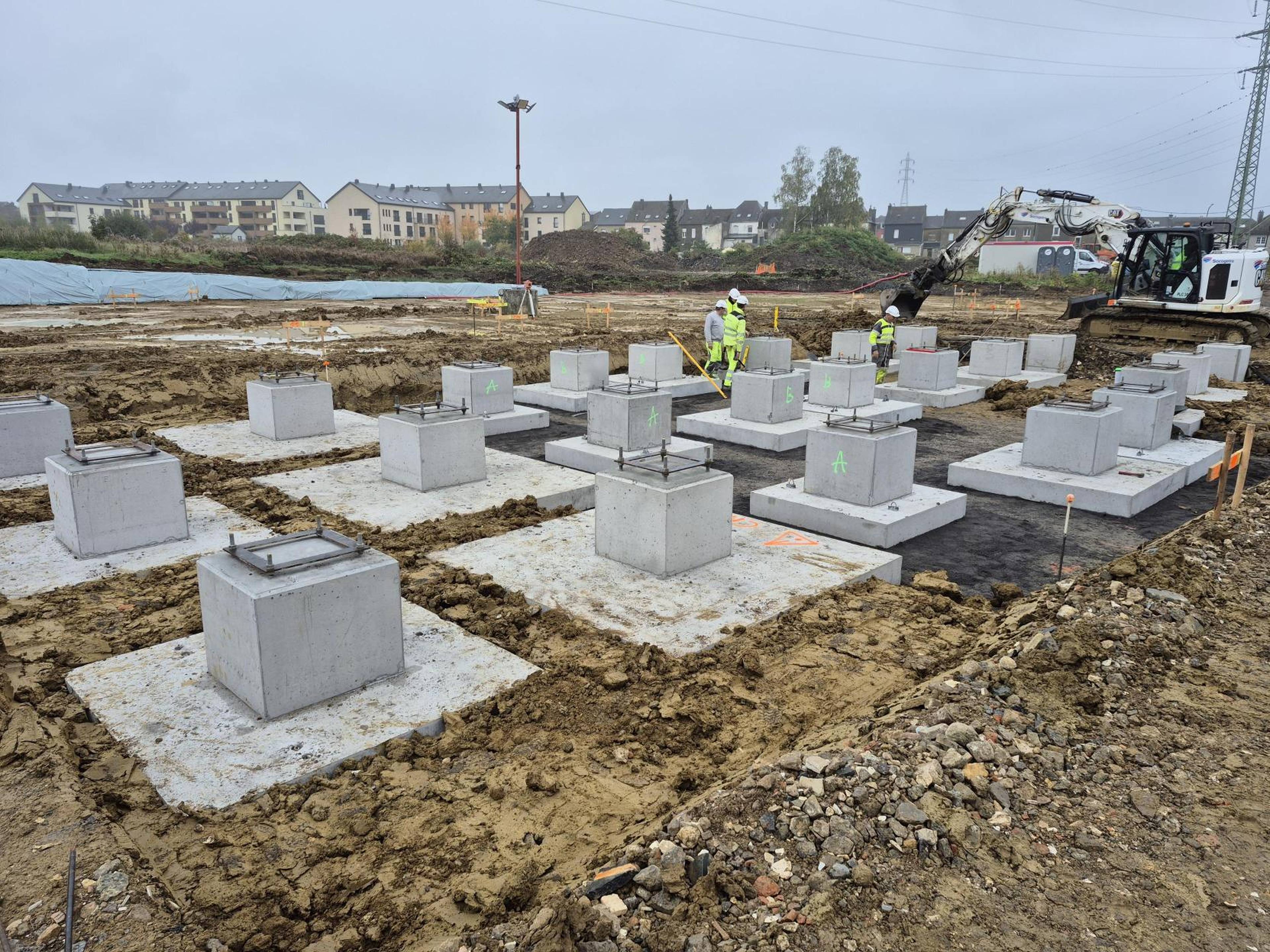

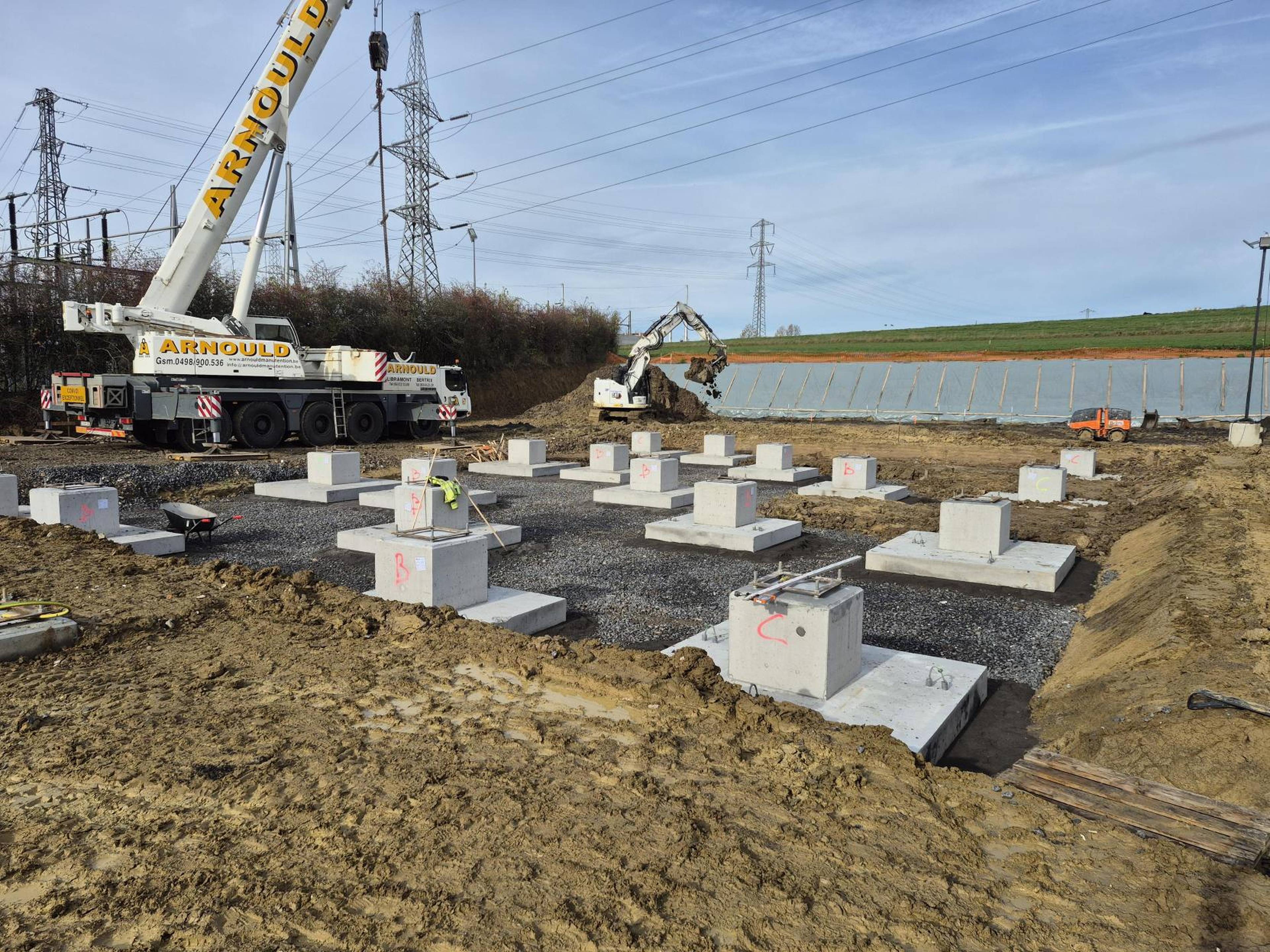

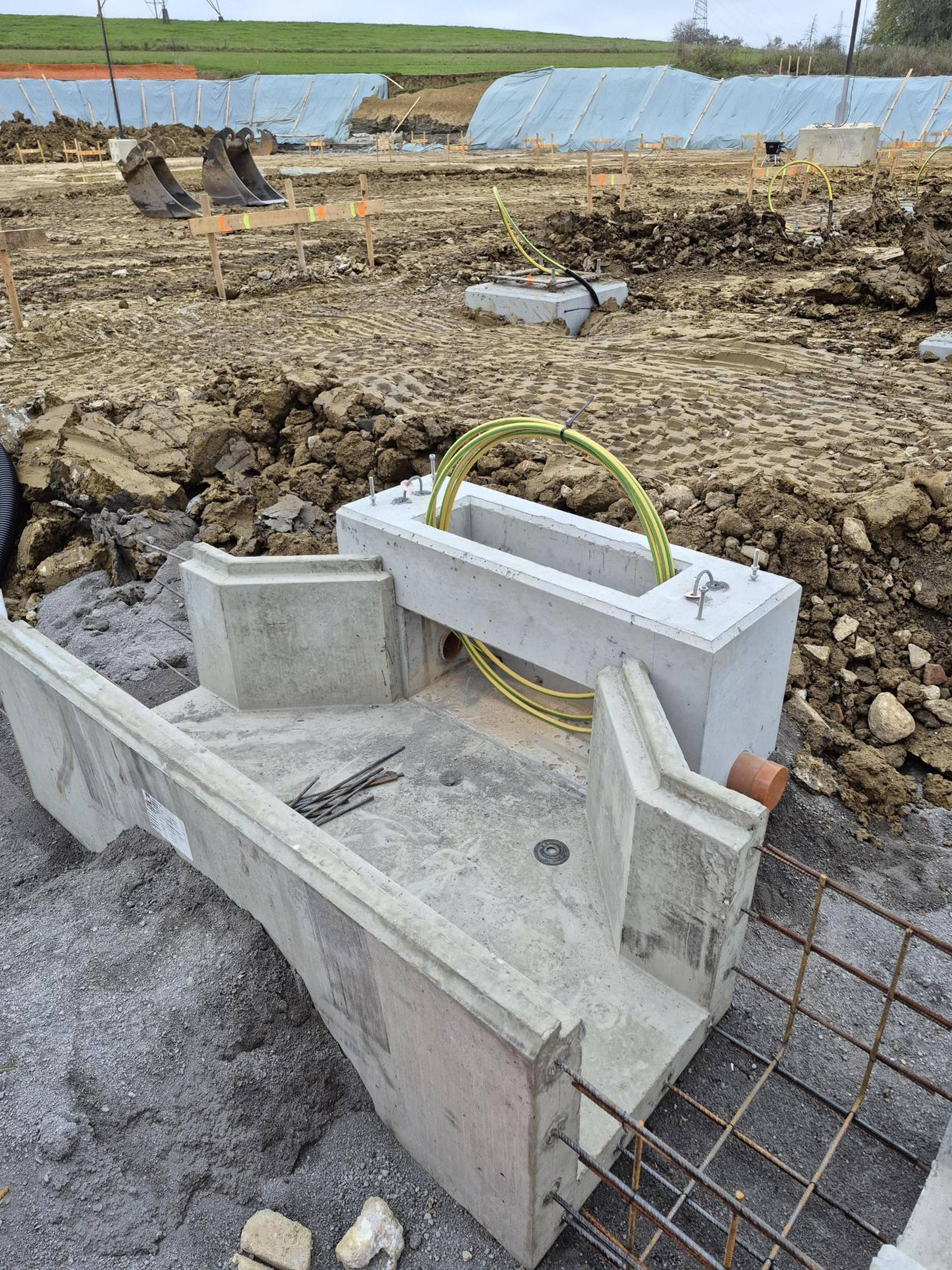

La pose de massifs de fondation en béton préfabriqué, produits dans notre atelier de Frameries. Ces massifs serviront de support aux structures métalliques montées par des sociétés spécialisées et qui porteront les futurs équipements électriques du poste.
)

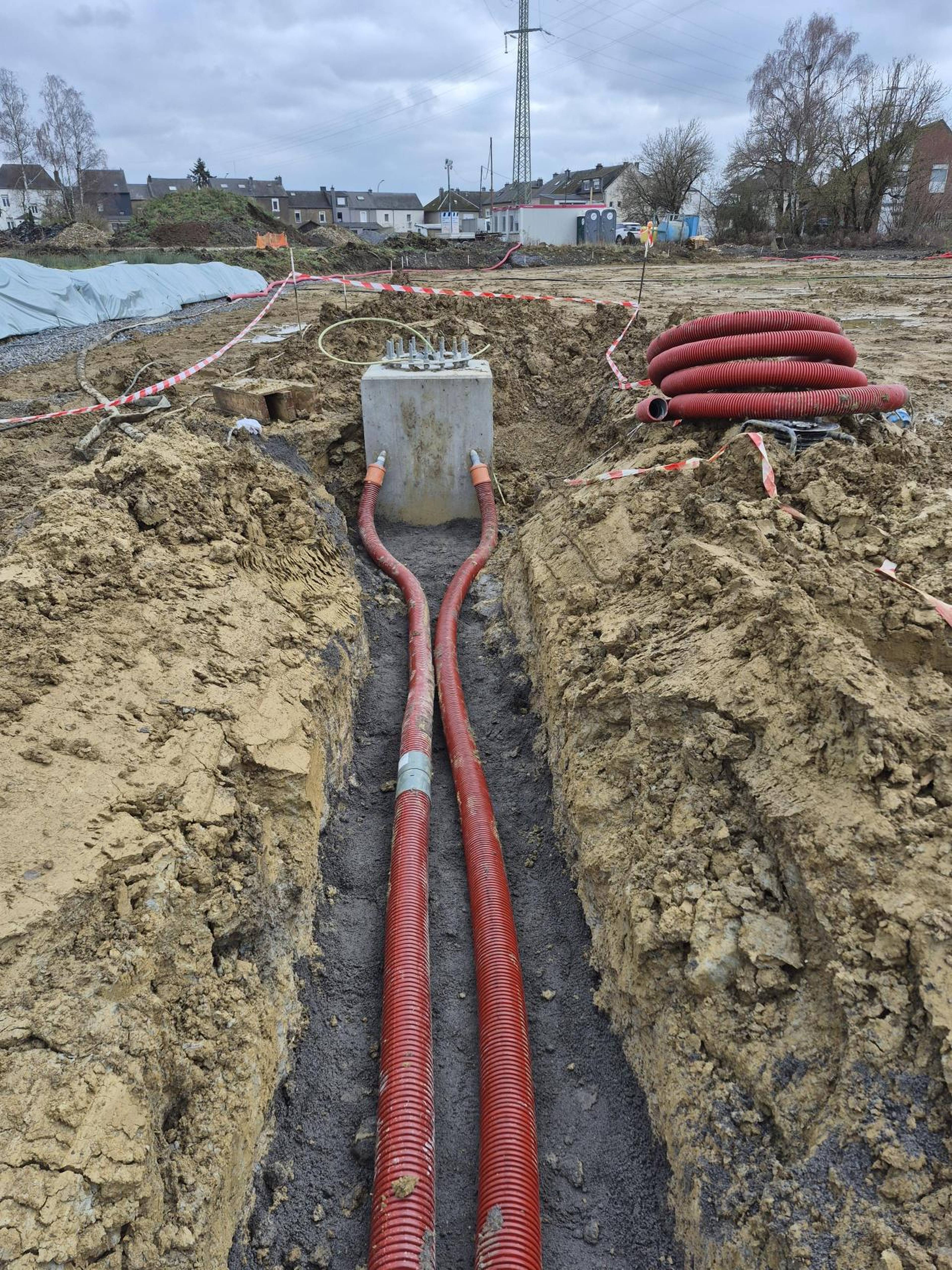

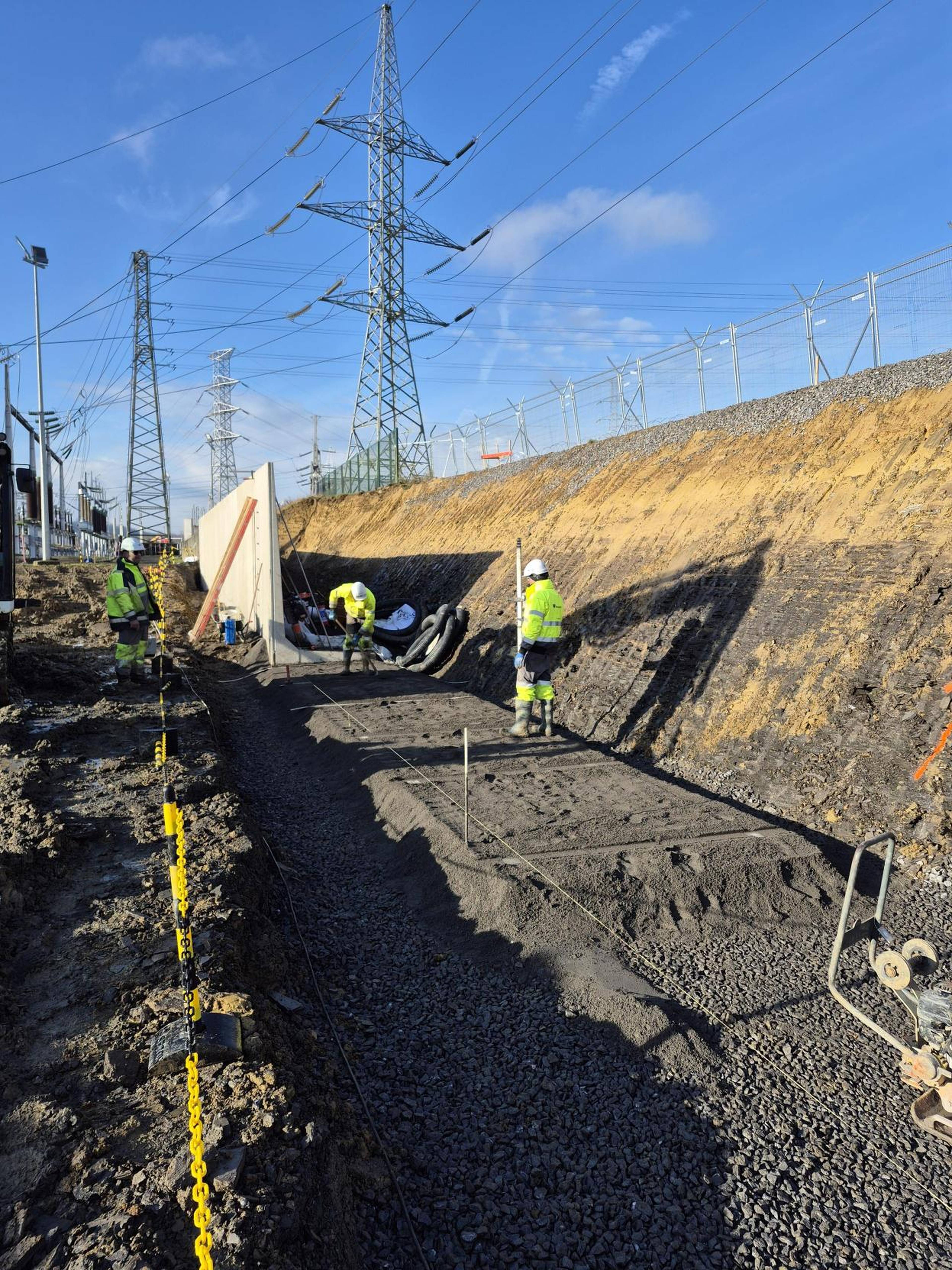

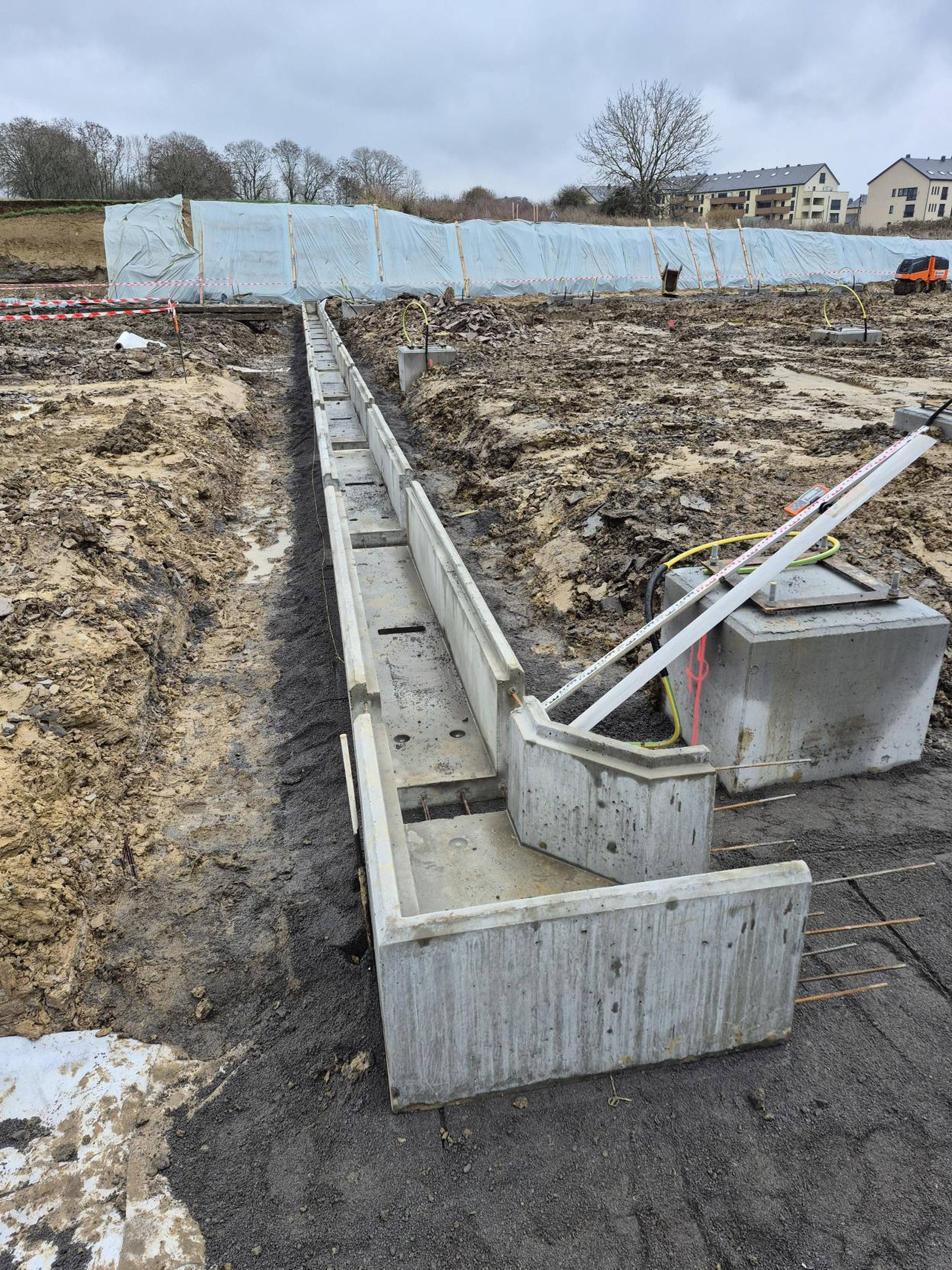

L’installation de caniveaux à câbles spécifiques ELIA, permettant l’organisation et la protection des réseaux électriques souterrains.
)
La mise en place de la boucle de terre et des gaines à câbles, éléments essentiels pour la sécurité et la performance du poste haute tension
)
La pose de L de soutènement, indispensables pour stabiliser certaines zones du terrain
)
La réalisation prochaine d’une voirie périphérique en gravier, facilitant les déplacements et les interventions futures sur le site.
L’aménagement final du terrain, incluant le renforcement du sol et des finitions en gravier pour garantir une plateforme durable et stable.
)
)
)
)
)
)
)
)
)
)
